L’électricité reprend progressivement ses droits à travers le territoire national, grâce à une série d’interventions techniques d’envergure menées par la Société Nationale d’Électricité (SNEL SA).
De la forêt équatoriale de la Tshopo aux installations colossales d’Inga, en passant par les plaines diamantifères de Mbuji-Mayi, les équipes s’activent pour restaurer et moderniser les infrastructures énergétiques vitales du pays.
À la centrale hydroélectrique de la Tshopo, les travaux de remontage du groupe G1 avancent rapidement. Sa remise en exploitation est prévue pour août prochain, une bonne nouvelle pour Kisangani et ses environs, où la demande en électricité ne cesse de croître.

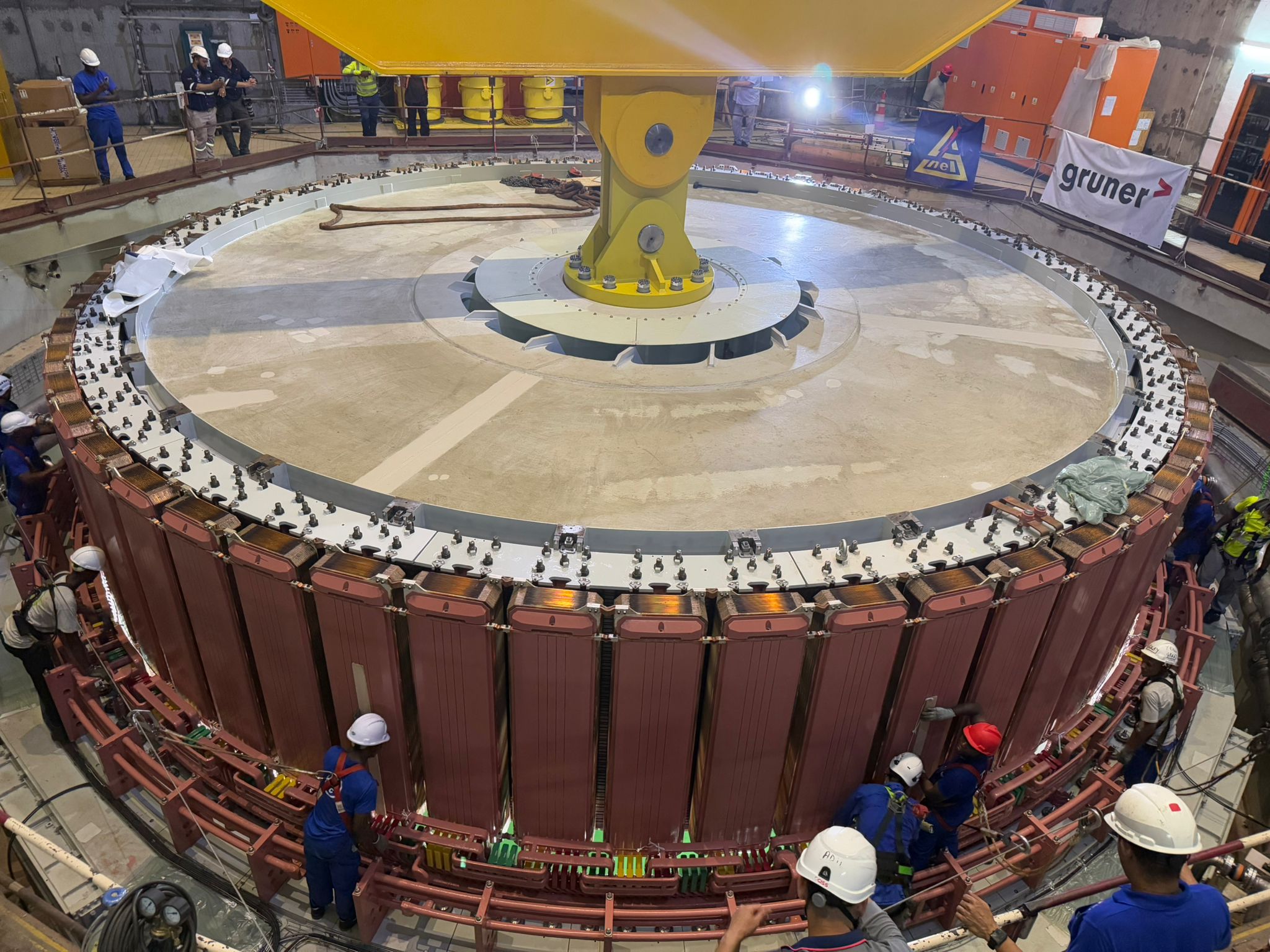

À Inga II, le chantier de réhabilitation du groupe G25, mené par le géant allemand Voith Hydro, franchit une étape décisive avec la manutention et la pose du rotor de l’alternateur dans son puits, marquant un tournant dans la modernisation de cette infrastructure stratégique.
À Mbuji-Mayi, cœur économique du Kasaï, la centrale thermique reprend du souffle. Le groupe G1 a reçu un nouveau module de communication, installé par l’équipe technique de la DPR/AC. Les essais de démarrage et de prise de charge sont en cours, avec l’objectif de garantir une alimentation stable dans une ville longtemps frappée par des délestages chroniques.
La SNEL SA réaffirme sa détermination à restaurer la fiabilité du réseau national et à moderniser ses infrastructures.
Grâce à une expertise locale renforcée et des partenariats techniques internationaux, ces efforts conjugués contribuent à redessiner progressivement la carte énergétique de la RDC et à renforcer l’accès durable à l’électricité à travers le pays.
